1.1.3 聚乙烯丙纶施工方案
一、编制依据
1、屋面工程技术规范GB50345-2012
2、屋面工程质量验收规范GB50207-2012
3、地下工程防水技术规范GB50108-2008
4、地下防水工程质量验收规范GB50208-2011
5、本项目招标文件
二、施工部位及做法
隔气层
三、施工准备
(一)材料
1、主材:0.5㎜聚乙烯丙纶防水卷材,执行标准GB18173.1-2012。
物理性能指标
项 目 | 指标 | |
断裂拉伸强度N/cm | 常温 ≥ | 60 |
拉断伸长率,% | 常温 ≥ | 400 |
撕裂强度,N ≥ | 50 | |
不透水性,0.3MPa ,30min,无渗漏 | 无渗漏 | |
低温弯折,℃ ≤ | -20 |
2、配套材料
水、水泥、水性水泥建筑胶。
(二)施工机具
序号 | 名 称 | 用 途 | 序号 | 名 称 | 用 途 |
1 | 腻刀、扫帚 | 清理基层 | 5 | 料桶 | 盛胶粘剂用 |
2 | 弹线盒 | 卷材定位 | 6 | 电动搅拌器 | 搅拌水泥胶粘剂 |
3 | 卷 尺 | 度量尺寸 | 7 | 橡胶或塑料刮板 | 涂刮水泥胶粘剂 |
4 | 壁纸刀 | 下料用 | 8 |

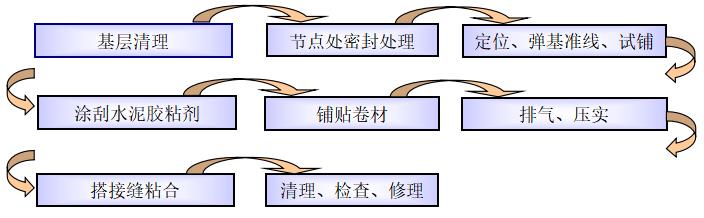

四、施工工艺流程
五、施工
采用冷粘法。
(一)操作要点
1、基层要求:
(1)找平层须平整、牢固、密实、无裂缝、无脱皮起壳等现象。
(2)基层应清扫干净,无明水即可施工。
(3)基层泛水坡度在2%以上,不得积水。
(4)基层遇转角等部位,水泥砂浆应抹成小圆角。
2、铺贴附加层:
阴阳转角等节点部位,应增贴一层相同材料附加层。宽度不小于500mm。附加层必须粘贴牢固,表面平整。
3、铺贴顺序:执行“先难后易”的原则,先做节点细部附加层防水,然后再做大面积铺贴。
4、铺贴顺序确定后,在基层弹线,铺贴卷材。
(二)粘贴大面卷材
配制水泥胶粘剂:按重量比水泥:胶:水=3:1:1-2的比例在配料桶内用电动搅拌器搅拌均匀,水泥胶粘剂配制必须均匀无沉淀无凝块,每公斤水泥加水控制在0.35公斤左右;天气燥热时多加些,天气凉湿时少加些。
粘接施工时,如基层过于干燥,应向找平层洒水增加湿度,保证粘接层养护需要水份。
粘接层用刮板涂满浆料,不得露底,要求可溢不可亏,涂水泥胶粘剂不能涂在两幅卷材的搭接处,以防止污染接缝部位,影响接缝粘接质量。
铺设应先低后高逆坡进行,随胶粘剂向前铺卷材,用刮板等弹性工具顺向排气粘实。
(三)搭接尺寸及要求
1、搭接宽度:单层卷材施工时搭接宽度宜为100mm,卷材搭接施工须仔细进行,搭接处须粘牢压实。
2、同一层相邻两幅卷材的搭接缝宜错开。
(四)卷材防水层经验收合格后,须立即做好保护层。
六、成品保护及注意事项
1、防水层施工中及完工后必须注意成品保护,不允许穿高跟鞋和钉子鞋进入现场,严禁在防水层上凿眼打洞,不得损坏防水层。
2、防水层施工过程中,水泥胶粘剂未固化前不得上人走动,以免破坏防水层,造成渗漏的隐患。
七、质量验收
1、材料验收:进入现场的材料由厂家提供相应的质量报告及技术资料,再由需方抽样复检合格后,即为材料合格。
2、工序验收:按施工规范要求,对每道工序监督过程,验收结果,符合施工规范视为合格。
3、竣工验收:防水工程竣工后,经现场外观查看合格和闭水(淋水)实验无渗漏后即为合格。
